मध्यप्रदेशराज्य

बुरहानपुर में जल प्रदाय परियोजना का कार्य लगभग पूरा

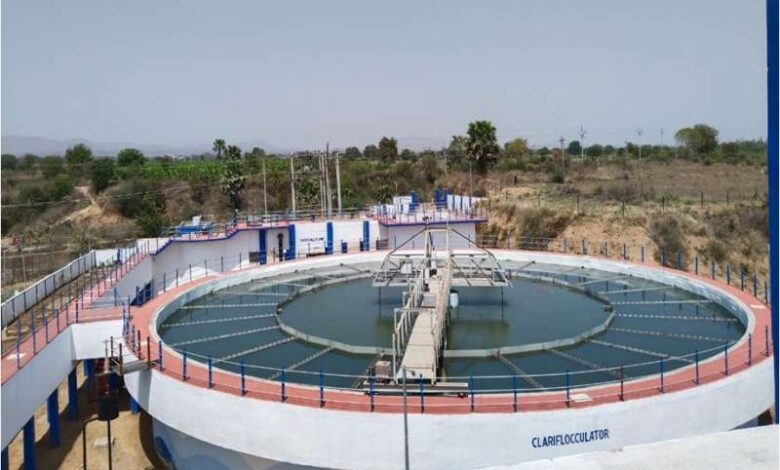

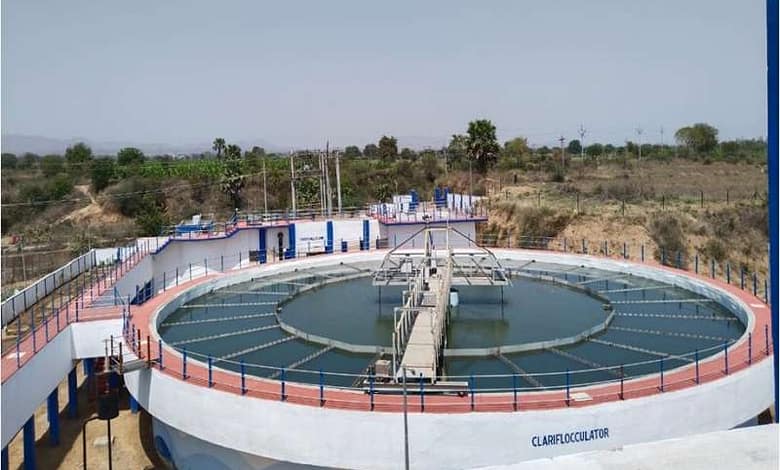

भोपाल : नगरीय विकास एवं आवास विभाग के उपक्रम मध्यप्रदेश अर्बन डेवलपमेंट कम्पनी द्वारा विश्व बैंक के सहयोग से बुरहानपुर में जलावर्द्धन परियोजना का कार्य किया जा रहा है जो कि पूर्णता की ओर है। नगरवासियों को स्वच्छ जल उपलब्ध कराने के लिए ताप्ती नदी पर इंटेक-वैल लगाया गया है। वहीं जल को शुद्ध करने के लिए 50 एमएलडी क्षमता का जल शोधन संयंत्र भी स्थापित किया गया है। शोधित जल उपलब्ध होने से जल-जनित बीमारियों का जोखिम भी कम रहेगा।

जल के संग्रहण के लिए 8 ओवर हैड टेंक बनाए गए है साथ ही मौजूदा 4 ओवर टैंक का इस्तेमाल भी जल संग्रहण के लिए किया जायेगा। हर घर जल पहुँचाने के लिए 296 किलोमीटर की वितरण पाइप लाइन बिछाई बिछा दी गई है। नल कनेक्शन देने का कार्य भी प्रारंभ हो गया है। अब तक कुल 35 हजार से अधिक नल कनेक्शन दे दिए गए है।

बुरहानपुर जलावर्धन योजना अंतर्गत जोन क्रमांक 5 शिवाजी नगर, जोन क्रमांक 6 मरीचिका गार्डन एवं जोन 10 इंदिरा कॉलोनी में जलावर्धन योजना द्वारा न्यू वॉटर सप्लाई सिस्टम से नई पाइपलाइन में प्रतिदिन पानी सप्लाई किया जा रहा है और नगर निगम द्वारा पुरानी जल प्रदाय व्यवस्था को पूरी तरीके से बंद कर दिया गया है। वहीं जोन क्रमांक 1 सुभाष स्कूल, ,जोन क्रमांक 2 किला व जोन क्रमांक 3 में भी जलावर्धन योजना अंतर्गत प्रतिदिन पानी सप्लाई किया जा रहा है एवं ओल्ड सिस्टम को बंद करने की प्रक्रिया भी जारी है। परियोजना में शेष 4 जोन जिनमें जोन क्रमांक 4 लालबाग, जोन क्रमांक 8Aट्रांसपोर्ट नगर ,जोन क्रमांक 8B सिंधीपुरा, जोन क्रमांक 9 आजाद नगर में भी लगभग 80 प्रतिशत क्षेत्र जल आवर्धन योजना अंतर्गत वाटर सप्लाई द्वारा कवर किया जा चुका है एवं शेष कमिश्निंग का कार्य प्रगतिरत है।
